공정표 작성 주공정선(CP)
EST, EFT, LST, LFT
2018년 2회 건축기사실기 기출문제

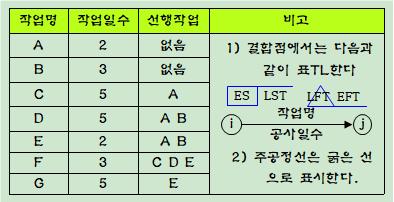

문제 14. 다음 데이터를 네트워크 공정표로
작성하시오. ☞ 18-2
[답안]
NET WORK 공정표
[해설]
1. 데이터 선행작업으로 분석
1) 선행 작업이 없음으로
A,B, 작업은 최초 시작 작업이다.
2) A가 끝나는 점에서
B가 끝나는 점으로
실질적 더미발생
3) 시작점과 끝나는 점이 같은
작업이 없으므로 명목상 더미발생 없음
4) 시작점과 끝나는 점이 같은
작업이 없으므로 명목상 더미발생 없음
5) 2개의 작업(A,B)으로 시작해서
2개의 작업(F,G)으로 끝나는 공정표
2. 공정표 작성법
1) 최초 시작 작업은 A,B 작업이다
2) A가 끝나는 점에서
B가 끝나는 점으로
실질적 더미발생
3) A가 끝나는 점에서 C
A,B가 끝나는 점에서 D,E
4) E가 끝나는 점에서
C,D가 끝나는 점으로
실질적 더미발생
5) E에서
5) E가 끝나는 점에서 G
C,D,E가 끝나는 점에서 f
6) 2개의 작업(A,B)으로 시작해서
2개의 작업(F,G)으로 끝나는 공정표
3. 일정계산 EST,EFT, LST,LFT 작성

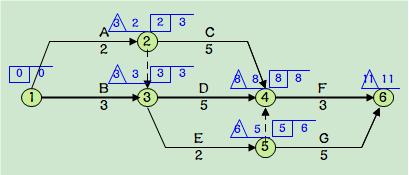

1) 주공정선을 그리고 일정계산
EST=EFT=LST=LFT

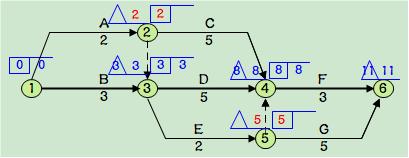

2) EST, LST 계산 (전진계산)
3) LST, LFT 계산 (역진계산)
