네트워크 공정표 작성
EST, EFT, LST, LFT
2020년5회 건축기사실기 기출문제

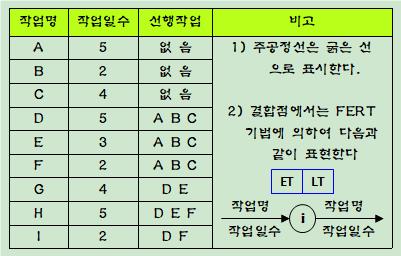

문제 16. 다음 데이터를 네트워크 공정표로
작성하시오.(10점)
☞ 93-2, 97-3, 12-2, 17-1, 20-5

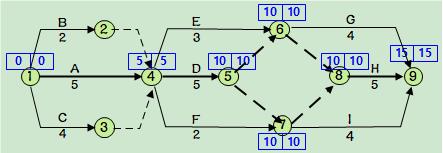

[답안]
[해설]
1. 공정표 작성법
1) 선행 작업이 없는
A,B,C 작업DL 최초 시작 작업이다.
2) A,B,C가 끝나는 점에서
D,E,F 작업 시작
3) A,B,C 작업은 시작(없음)과
끝(A,B,C)이 같으므로
2개의 명목상 더미발생
4) D,E가 끝나는 점에서 F로 더미발생
D,F가 끝나는 점에서 E로 더미발생
D와 H를 가운데 놓고 그린다
5) 작업명 밑에 작업일수 기입하고
주공정선(CP) 구하기
2. 일정계산

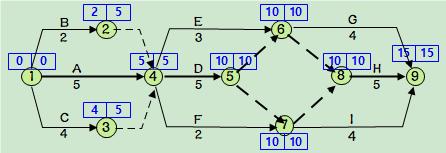

EST, EFT, LST, LFT 작성
1) 주공정선을 그리고 일정계산
EST=EFT=LST=LFT
2) EST, LST 계산 (전진계산)
3) LST, LFT 계산 (역진계산)
