네트워크 공정표 작성
공기단축 / 비용구배
2002년 1회 건축기사실기 기출문제
문제 29. 다음 데이터를 이용하여 3일 공기 단축한
네트워크 공정표를 작성하고 공기 단축된 상태의
총 공사비를 산출하시오.(10점) ☞ 95-4, 98-3, 02-1
① 공기 단축은 작업일수의 1/2을 초과 할 수 없다.
② 표준 공기시 총 공사비는 2,500,000원이다.

[답안]
1) Network 공정표

2) 총 공사비
= 정상 공기시 공사비+추가 공사비
= 2,500,000+20,000
=2,520,000원

[해설]

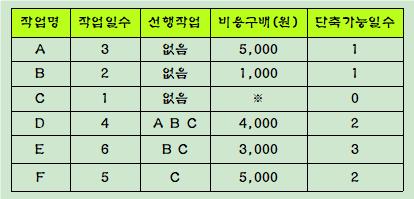

1. 공정표 작성

2. 단축가능일수와 비용구배 산정

3. 비용구배, 단축가능일 표시
(칼라볼펜 사용 권장)

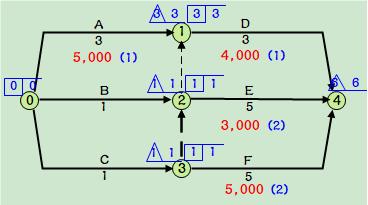

4. NET WORK 공정표 공기단축
CP에서 가장 비용구배가
작은 것 부터 순차적으로
1) 1차 공기단축
CP 작업 B,E 중 비용구배가 가장 적은
B 작업 단축가능일수 1일
B 작업 1,000원 × 1일 = 1,000원
B, C 작업 단축불가, CP가 7일
A,C,D가 CP

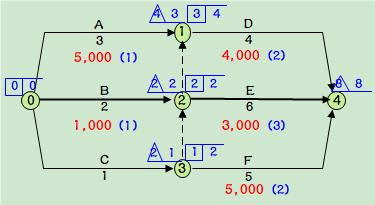

2) 2차 공기단축
CP가 2개이므로 E작업과 A,D 중
비용구배가 적은 D작업
단축가능일수 2일과
CP-SCP(7-6=1일) 중 적은 값
D 작업 4,000원 × 1일 = 4,000원
E 작업 3,000원 × 1일 = 3,000원
F작업 CP, CP가 6일

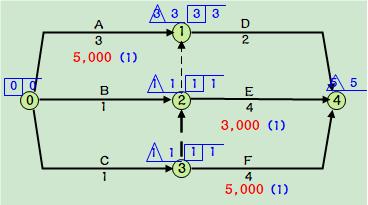

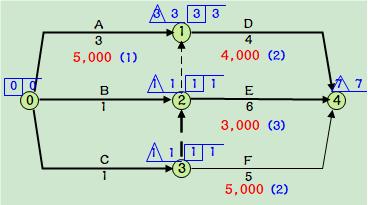

3) 3차 공기단축
CP가 3개이므로
A와 D작업 중 비용구배가 적은
D작업과 E,F 작업
3일단축-2일단축=1일
D작업 4,000원 × 1일 = 4,000원
E작업 3,000원 × 1일 = 3,000원
F작업 5,000원 × 1일 = 5,000원

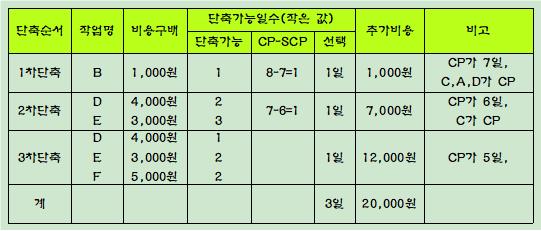

5. 추가비용 정리

'공정관리 강의실' 카테고리의 다른 글
공정관리 31 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2016년 2회 건축기사실기 기출문제 (0) | 2023.02.15 |
---|---|
공정관리 30. 네트워크 공정표 공기단축 / 비용구배 / 2015년 2회 건축기사실기 기출문제 (1) | 2023.02.15 |
공정관리 28. 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2000년 2회 건축기사실기 기출문제 (0) | 2023.02.14 |
공정관리 27. 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2006년 4회 건축기사실기 기출문제 (0) | 2023.02.14 |
공정관리 26. 네트워크 공정표 작성 / 여유시간 TF FF DF 계산 / 2021년 2회 건축기사실기 기출문제 (0) | 2023.02.14 |
