네트워크 공정표 작성
공기단축 / 비용구배
2023년 1회 건축기사실기 기출문제 해설
문제 30. 다음 DATA를 이용하여 Normal time
Net work 공정표를 작성하고 3일 공기
단축한 Net work 공정표 및 총공사비를
산출하시오.(10점) ☞ 89-3, 15-2, 23-1
※ 공기 단축된 Net work 공정표에는
LFT, EFT, EST, LST 를 표시하지 않는다.

[답안]
1) Network 공정표 작성

2) 3일 공기 단축한 Net work 공정표

3) 총 공사비
= 정상 공기시 공사비+추가 공사비
= 280,000+33,000=313,000원

[해설]
1. 공정표 작성

2. 단축가능일수와 비용구배 산정

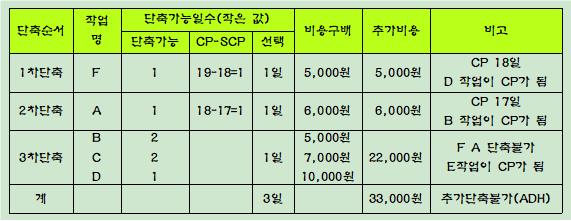

3. 비용구배, 단축가능일 표시
(칼라볼펜 사용 권장)

4. NET WORK 공정표 공기단축
CP에서 가장 비용구배가
작은 것 부터 순차적으로
1) 1차 공기단축
CP 작업 A,C,F 중
비용구배가 가장 적은 F 작업
단축가능일수 1일
F 작업 5,000원 × 1일 = 5,000원
F 작업 단축불가, CP가 18일
D 작업이 CP가 됨

2) 2차 공기단축
CP가 2개이므로 A작업과 C+D 중
비용구배가 적은 A작업
단축가능일수 1일
1 작업 6,000원 × 1일 = 6,000원
B 작업이 CP가 됨

3) 3차 공기단축
CP가 3개이므로
B,C,D 작업
3일단축-2일단축=1일
B작업 5,000원 × 1일 = 5,000원
C작업 7,000원 × 1일 = 7,000원
D작업 10,000원 × 1일 = 10,000원

5. 추가비용 정리

'공정관리 강의실' 카테고리의 다른 글
공정관리 32. 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2020년 4회 건축기사실기 기출문제 (1) | 2023.03.07 |
---|---|
공정관리 31 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2016년 2회 건축기사실기 기출문제 (0) | 2023.02.15 |
공정관리 29. 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2002년 1회 건축기사실기 기출문제 (0) | 2023.02.15 |
공정관리 28. 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2000년 2회 건축기사실기 기출문제 (0) | 2023.02.14 |
공정관리 27. 네트워크 공정표 작성 / 공기단축 / 비용구배 / 2006년 4회 건축기사실기 기출문제 (0) | 2023.02.14 |
